两堵一注封孔器如何使用以及注意事项?

两堵一注封孔器是煤矿瓦斯抽采钻孔的关键设备,它能通过带压注浆有效密封钻孔,显著提升瓦斯抽采效果。下面是整个操作流程。


下面是关键步骤和注意事项:

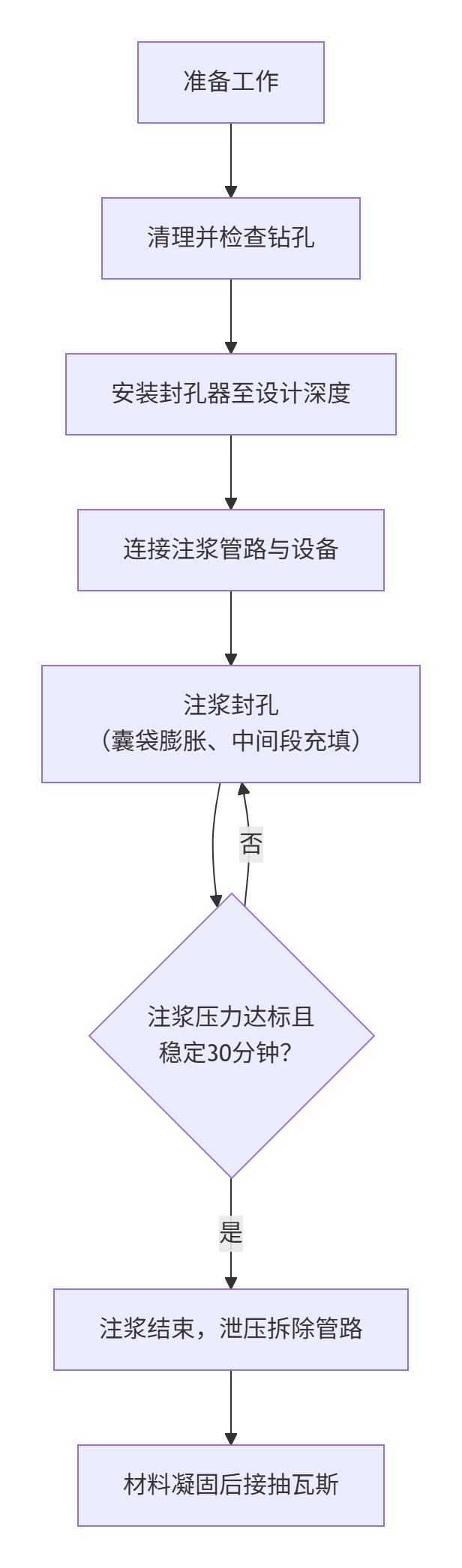

操作步骤详解

  1. 准备工作

    根据矿井作业规程准备齐全所需设备和材料,主要包括封孔器、注浆泵、搅拌桶、注浆管、抽采管以及封孔材料(如水泥、高分子发泡材料等)。检查封孔器的囊袋、单向阀、爆破阀等关键部件是否完好无损 。确保注浆泵的压力表工作正常,管路连接件配套且可靠。

  2. 清理钻孔

    钻孔成孔后,使用压风或其他清理工具将孔内的煤(岩)屑清理干净,并检查钻孔是否完整,避免出现变形或塌孔的情况,以保证封孔器能顺利安装到位 。

  3. 安装封孔器

    将绑扎好的封孔器与抽采管(通常配有护孔套管)一同平稳地送入钻孔内的设计深度。封孔器的注浆管和抽采管应外露约0.2-0.3米,以便后续连接注浆泵和抽采系统 。务必确保封孔器深度准确,这是保证封孔段位于完整煤岩层的关键。

  4. 连接注浆管路

    将封孔器的注浆管与注浆泵可靠连接。连接前确认注浆泵的吸浆口装有过滤装置,以防止杂质堵塞管路。管路应避免扭曲、打折,各连接部位必须紧固 。

  5. 注浆封孔

    • 启动注浆:开启注浆泵,将预先搅拌好的浆液注入管路。浆液会首先充满封孔器两端的囊袋,使其膨胀并与钻孔壁紧密贴合,实现“两堵” 。

    • 带压注浆:囊袋封堵后,随着注浆压力持续升高(通常达到约1.0MPa时),中间的爆破阀会开启,浆液开始注入两个囊袋之间的钻孔段及周围的裂隙中,完成“一注” 。注浆终压力应不低于1.2MPa,并维持一段时间(如30分钟内压力下降不超过0.5MPa),以确保浆液充分渗透和密封 。

  6. 注浆结束与后续工作

    达到注浆终压力并稳定后,先停止注浆泵,然后对管路进行泄压,最后拆除注浆管。注浆结束后,需等待封孔材料充分凝固(通常约24小时 ),方可连接瓦斯抽采管路进行抽采。

安全操作规程

  • 严禁带压操作:在送插或回收封孔器前,必须确保注浆系统已经完全泄压,严禁带压操作,以防管路脱开或部件弹出伤人 。

  • 保持安全距离:注浆作业时,封孔器正前方严禁站人。操作人员不得正对孔口或阀门泄压方向,无关人员应远离作业点5米以外 。

  • 监测瓦斯浓度:作业地点下风侧应安设甲烷传感器。当瓦斯浓度达到1.5%时,必须立即停止作业,切断电源,撤出人员 。

  • 设备维护与检查:处理注浆泵或管路故障前,必须先停泵并彻底泄压。定期检查封孔器囊袋是否破损,卡瓦等机构是否灵活可靠 。

 关键工艺参数参考

参数项目

一般要求/范围

参考来源

工作压力

1 ~ 2 MPa (可根据需求加工)


封孔深度

穿层钻孔不宜低于7m,顺层钻孔不宜低于9m


封孔长度

穿层钻孔不宜低于6m,顺层钻孔不宜低于8m


注浆终压力

≥ 1.2 MPa


适用孔径

65 ~ 150 mm (常见范围,可按需加工)


 核心优势与常见问题

这种封孔工艺的主要优势在于通过压力注浆,使浆液能够渗透到钻孔周围的裂隙中,固化后形成高应力区,从而显著减少漏气通道。现场应用表明,它能使顺层钻孔的瓦斯抽采浓度提升约25%,穿层钻孔提升约10% 。

在实际操作中,请特别注意注浆压力的控制。压力过低会导致浆液无法有效渗透;压力过高则可能冲毁封堵段,务必参照设备说明和矿井规程进行操作 。
